用戶接管工程(第1階段)工程概述
|
高雄市楠梓污水BOT案-政府應辦工程之用戶接管工程(第1階段)範圍涵蓋後勁溪以北之中和里、中興里
及藍田里,後勁溪以南之仁昌里、翠屏里(德民路以北)、加昌里(德民路以南、加昌路以北、楠梓加工出口區
以西)、瑞屏里(加昌路以北、楠梓加工出口區以東),金田里(加昌路以北、後勁溪以西),惠民里(高楠公路以
東、青埔溝以西)等計楠梓地區9個里,面積約400公頃。為配合BOT案分支管網建置之時程,第一階段分為
五個分區標案辦理用戶接管工程(各分區區域詳圖一),預計辦理楠梓地區計16,295戶之用戶接管,並可提升
高雄市用戶接管普及率4.29%。 |
|

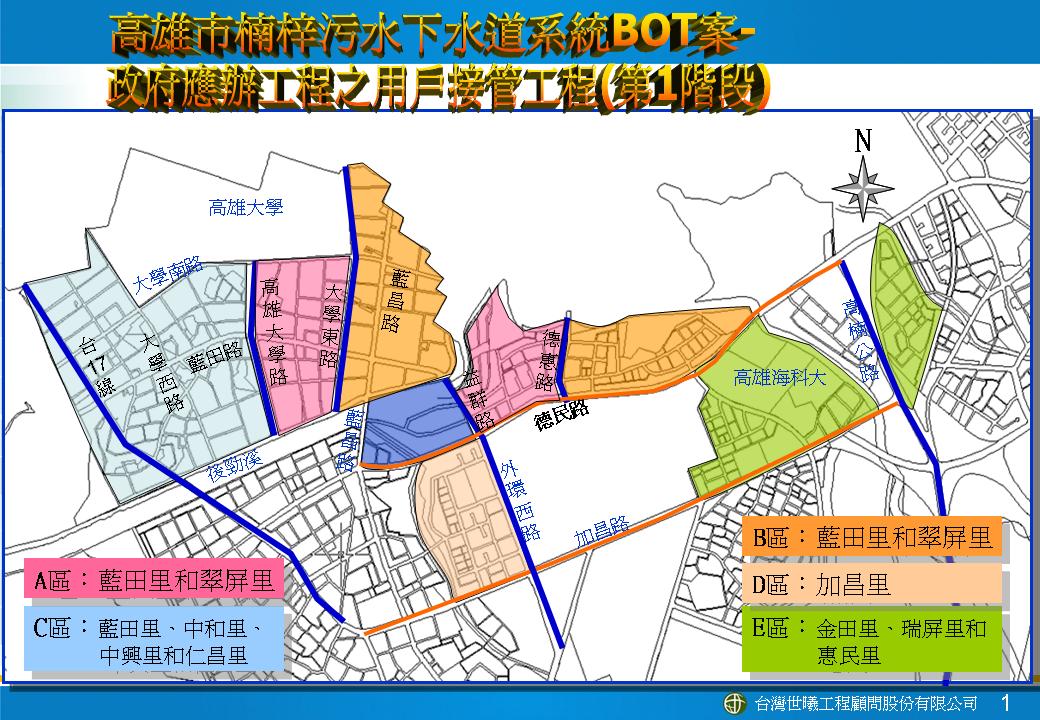

圖一 第一階段區域於分標工程範圍圖
|
|
|
|
表一 第一階段各分標工程區域及接管戶數統計表
分標工程
|
區域範圍
|
預估接管戶數
|
A區工程
|
藍田里、翠屏里 |
2,926戶
|
B區工程
|
藍田里、翠屏里 |
4,808戶
|
C區工程
|
藍田里、中和里、中興里和仁昌里 |
3,185戶
|
D區工程
|
加昌里 |
3,214戶
|
E區工程
|
瑞屏里、金田里及惠民里 |
2,162戶
|
合 計
|
16,295戶
|
|
目前A區工程已於98年5月份完成發包並即將展開施工,後續BCDE區等4標工程亦將陸續於98年7月份完成
發包,預估98年底將可完成約5,000戶之污水用戶接管,並99年7月完成第一階段用戶接管16,295戶之階段性目
標。另第二階段用戶接管工程已著手規劃,配合第二階段用戶接管工程於99年發包施工,將可達成99年底完成

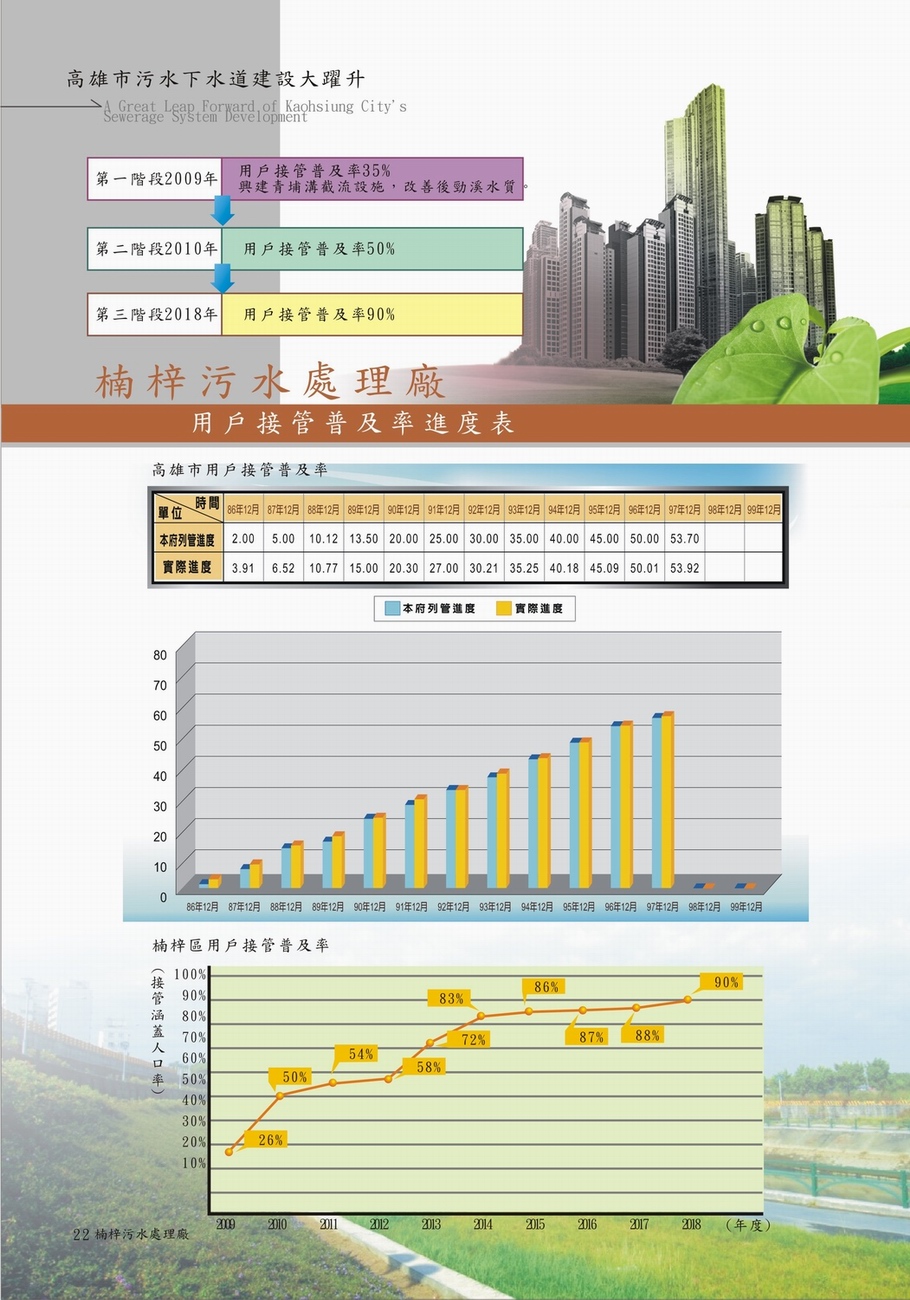

楠梓地區用戶接管戶數20,000戶之目標。 |
|
